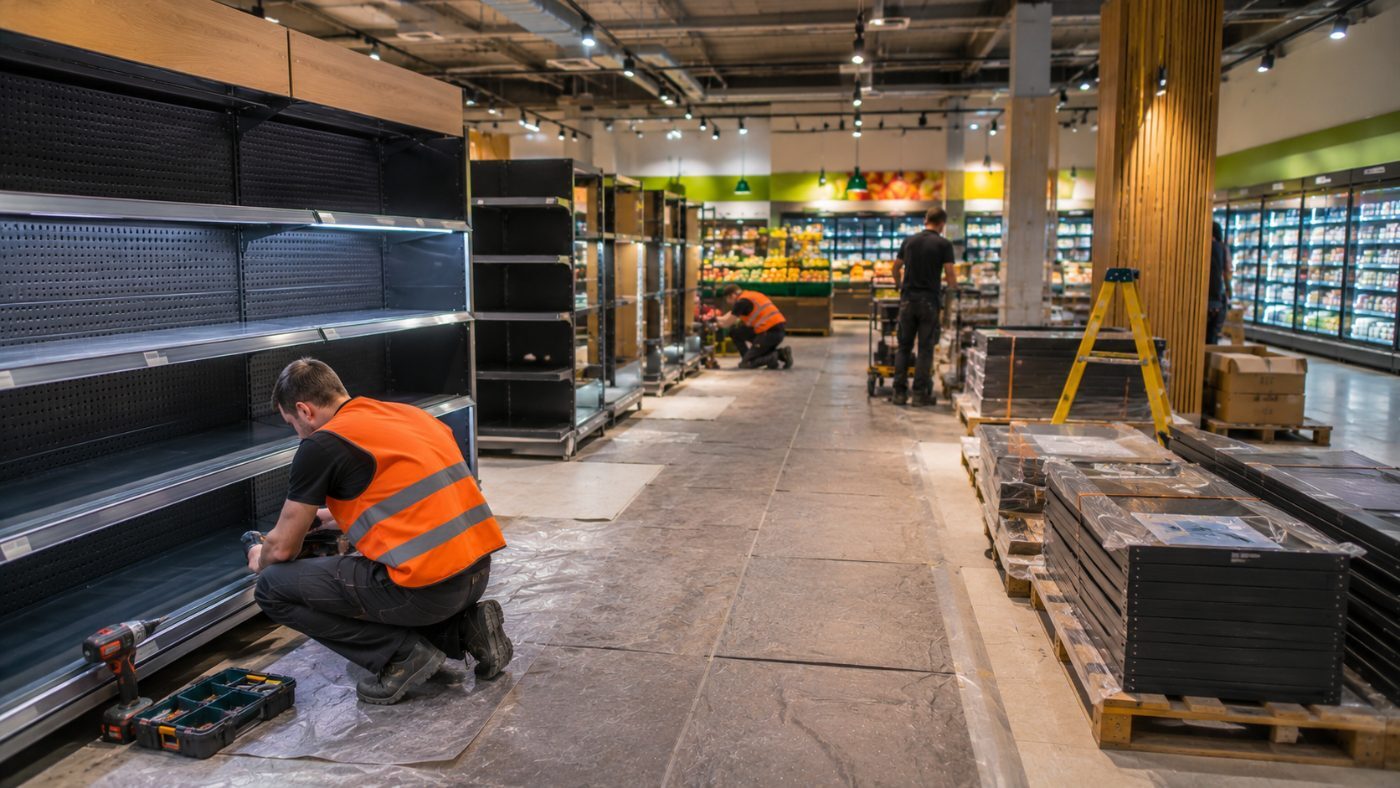

Bei einem Filial-Rollout entscheidet nicht die Zahl der Monteure, sondern wie gut das Unvorhergesehene eingeplant ist. Material kommt zu spät, ein Aufmaß stimmt nicht, ein Fahrzeug fällt aus — bei einer Serie über viele Standorte passiert das mit Sicherheit. Eine gute Filialmontage rechnet damit von vornherein: mit Puffer im Plan, mit vorab geklärten Entscheidungsregeln für den Fehlerfall und mit erfahrenen Monteuren, die vor Ort selbst eine Lösung finden. Der folgende Bericht zeigt das an einem Discounter-Rollout in Österreich: rund 50 Märkte, umgebaut über zwei Jahre, jeweils nachts im laufenden Betrieb.
Der Rahmen: rund 50 Märkte, zwei Jahre, nachts
Für einen Discounter haben wir in Österreich rund 50 Märkte auf ein neues Einrichtungskonzept umgebaut, verteilt über etwa zwei Jahre in den Regionen Wien und Salzburg. Der Auftrag war reine Montage: alle neuen Warenträger, Blenden und Einbauten wurden komplett installiert. Maler- oder Fremdgewerke waren nicht Teil des Auftrags — Emig hat den Möbelbau übernommen.
Umgebaut wurde nachts, bei laufendem Betrieb. Der Markt blieb tagsüber für Kunden geöffnet, die Montage lief in den Nachtstunden. Ein Markt brauchte etwa eine Woche mit 12 Monteuren, verteilt auf vier bis fünf Nächte. Pro Woche liefen so ein bis zwei komplette Märkte. In den Spitzen waren bis zu 25 Monteure parallel im Einsatz.
Das Projekt in Zahlen
- rund 50 Märkte, umgebaut über etwa zwei Jahre
- Regionen Wien und Salzburg
- ein Markt ≈ eine Woche mit 12 Monteuren (4–5 Nächte)
- ein bis zwei komplette Märkte pro Woche
- in Spitzen bis zu 25 Monteure parallel
- Verkaufsfläche je Markt: typische Größenordnung 800–1.200 m²
- im Kern alle Märkte termingerecht abgeschlossen
Wer plant, wer führt aus
Bei diesem Rollout kam der Rolloutplan vom Auftraggeber: Er gab vor, welches Team wann in welchem Markt sein musste, und stellte in jedem Markt einen eigenen Bauleiter. Das hat die Abstimmung vor Ort erleichtert. Häufiger erstellen wir den Rolloutplan gemeinsam mit dem Kunden — hier war die Rollenverteilung umgekehrt, und das funktioniert genauso, solange die Verantwortlichkeiten klar sind.
Die Teams waren ein Mix aus eigenen Monteuren und Montagepartnern aus unserem Netzwerk. In jedem Team führten ein bis zwei eigene Leute, die dafür sorgten, dass der Ablauf passte und im Problemfall schnell eine Lösung gefunden wurde. Bei rund 25 Leuten und vielen Beteiligten gibt es immer etwas: jemand wird krank, jemand kommt zu spät. Auf einem Projekt dieser Größe läuft nie alles zu hundert Prozent. Genug Monteure zu haben ist das eine — den Einsatz sauber zu organisieren das andere.
Der eigentliche Hebel: Puffer statt Optimismus
Rollouts scheitern selten an fehlender Manpower. Sie scheitern an zu viel Optimismus in der Planung. Unser Grundsatz dafür ist einfach:
Nicht auf Kante planen. Geh davon aus, dass du überall rund 20 % länger brauchst als du heute glaubst — und plane damit. Läuft es besser, ist das ein Gewinn. Läuft es nicht, ist es gut, dass es eingeplant war.
Dieser Puffer kostet etwas Effizienz. Dafür kommt das Projekt entspannt durch, die Monteure arbeiten mit weniger Druck, und das Ergebnis am Ende stimmt. Bei einer Serie über 50 Standorte ist das der Unterschied zwischen einem Plan, der auf dem Papier funktioniert, und einem, der auch in der zwanzigsten Nacht noch hält.
Die echte Checkliste sind Entscheidungsregeln
Eine Checkliste zum Abhaken hat jeder. Der Teil, der in der Praxis zählt, sind die Entscheidungsregeln, die vorher geklärt sind — für den Moment, in dem etwas nicht nach Plan läuft. Zwei Beispiele: Was tun, wenn Material fehlt? Montieren wir mit dem weiter, was da ist, oder warten wir — und ist das vorher abgestimmt? Was tun, wenn eine Fläche nicht vorbereitet ist? Weiterarbeiten oder unterbrechen?
Wenn diese Fragen vorab beantwortet sind, muss der Monteur nachts um zwei nicht improvisieren. Dazu gehören erfahrene Monteure, die den Einsatz durchziehen, eine Logistik, die passt, und eine Abnahme, die für den Monteur einfach genug ist — klar vorgegeben, welche Fotos in welcher Situation gebraucht werden, sauber auseinanderzuhalten. Und drumherum das Praktische: Unterkünfte, Anreise, Wechsel im Team.
Wenn unterwegs ein Auto ausfällt
Ein Beispiel, wie so etwas in der Praxis aussieht: Die Anfahrt zu den Märkten war weit. Auf einer dieser Fahrten ging ein Fahrzeug kaputt — der Markt musste trotzdem in der Nacht fertig werden. Die Monteure vor Ort haben rund zwei Stunden länger durchgehalten, die übrigen kamen mit einem Leihwagen nach. Das Ergebnis stimmte am Ende. Solche Situationen gehören zu einem Rollout dazu. Entscheidend ist, dass sie den Ablauf nicht aus der Bahn werfen.
Das Material kam bei diesem Projekt direkt vom Auftraggeber an die Märkte, die Steuerung der Anlieferung lag also nicht bei uns. Die Unterkünfte haben wir organisiert: Weil die Anreise weit war, blieben die Teams meist zwei Wochen am Stück vor Ort, in Hotels und Monteurswohnungen. Auch das ist Teil der Leistung — ein getakteter Ablauf über zwei Jahre trägt nur, wenn die Menschen dahinter gut untergebracht sind.
Warum das wirtschaftlich funktioniert
Ein Rollout über zwei Jahre bedeutet planbare Auslastung — für uns und für die Montagepartner im Netzwerk. Externe Teams ziehen dann besonders gut mit, wenn man ihnen einen langfristigen, gut bezahlten Einsatz mit klaren Konditionen und einem funktionierenden Team bietet. Gute Monteure gibt es viele. Sie in die richtigen Bedingungen zu setzen, damit sie auch erfolgreich arbeiten, ist der Teil, den wir gut können. Das ist weniger eine Frage der einzelnen Montage als der Planung, die ein Projekt von Anfang bis Ende durchdenkt.
Wir haben in über zwanzig Jahren viel gesehen, auch vieles, das nicht funktioniert hat. Daraus wissen wir, wo bei einem Rollout die Knackpunkte liegen. Das heißt nicht, dass immer alles glattgeht. Es heißt, dass wir mit den richtigen Monteuren, der richtigen Planung und klaren Guidelines aus jeder Situation ein sauberes Ergebnis herausholen.
Rollout geplant? Beschreiben Sie uns kurz das Projekt — Standorte, Zeitraum, Umfang. Wir prüfen Termin und Kapazität.
Projekt anfragenWas ein Auftraggeber daraus mitnehmen kann
Wer einen Filial-Rollout vergibt, sollte weniger auf die maximale Zahl an Monteuren achten als darauf, wie der Montagepartner mit dem Unvorhergesehenen umgeht. Die Probleme entstehen auf großen Rollouts oft nicht bei der Montage selbst, sondern davor: fehlendes Material, ein falsches Aufmaß, eine kurzfristige Planänderung. Ein guter Montagepartner fängt das ab, ohne dass das Endergebnis darunter leidet — und ohne daraus jedes Mal ein Drama zu machen. Genau das ist der Unterschied, den man erst in der zwanzigsten Filiale sieht, nicht in der ersten.
